Infrastructuur

Uit het meerjarenplan 2020 - 2025

Sportsite

  • Beleidsdoelstelling 5: De sportsite van Pittem is heringericht en uitgebreid zodat meer inwoners sport kunnen beleven bij voorkeur in de eigen gemeente.

Wat willen we bereiken?

  • Actieplan 51: We stimuleren sportbeleving in Pittem.
  • Actie 511: Pittem vernieuwt en breidt de sportsite uit.

Mijlpalen

  • 16 juni 2021: Goedkeuring bestek nieuwbouw sporthal
  • 28 juli 2021: Ruimtelijk uitvoeringsplan (RUP) sporthal – goedkeuring startnota
  • Maart 2022: Voorontwerp nieuwe sporthal
  • 11 mei 2022: RUP sporthal – goedkeuring scopingnota en voorontwerp
  • Juli 2022: On hold zetten project sporthal o.w.v. financiële redenen
  • 03 oktober 2022: RUP sporthal – voorlopige vaststelling
  • 12 oktober 2022: Bepalen van plan van aanpak aanleg kunstgrasveld en mobiele kleedkamerunits
  • 03 april 2023: RUP sporthal – definitieve vaststelling
  • 31 mei 2023: Goedkeuring omgevingsvergunning kunstgrasveld en mobiele kleedkamerunits door bestendige deputatie
  • 24 november 2023: Goedkeuring omgevingsvergunning kunstgrasveld en mobiele kleedkamerunits door ministerieel besluit na beroep

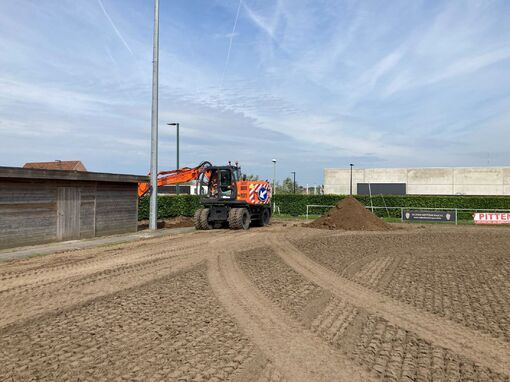

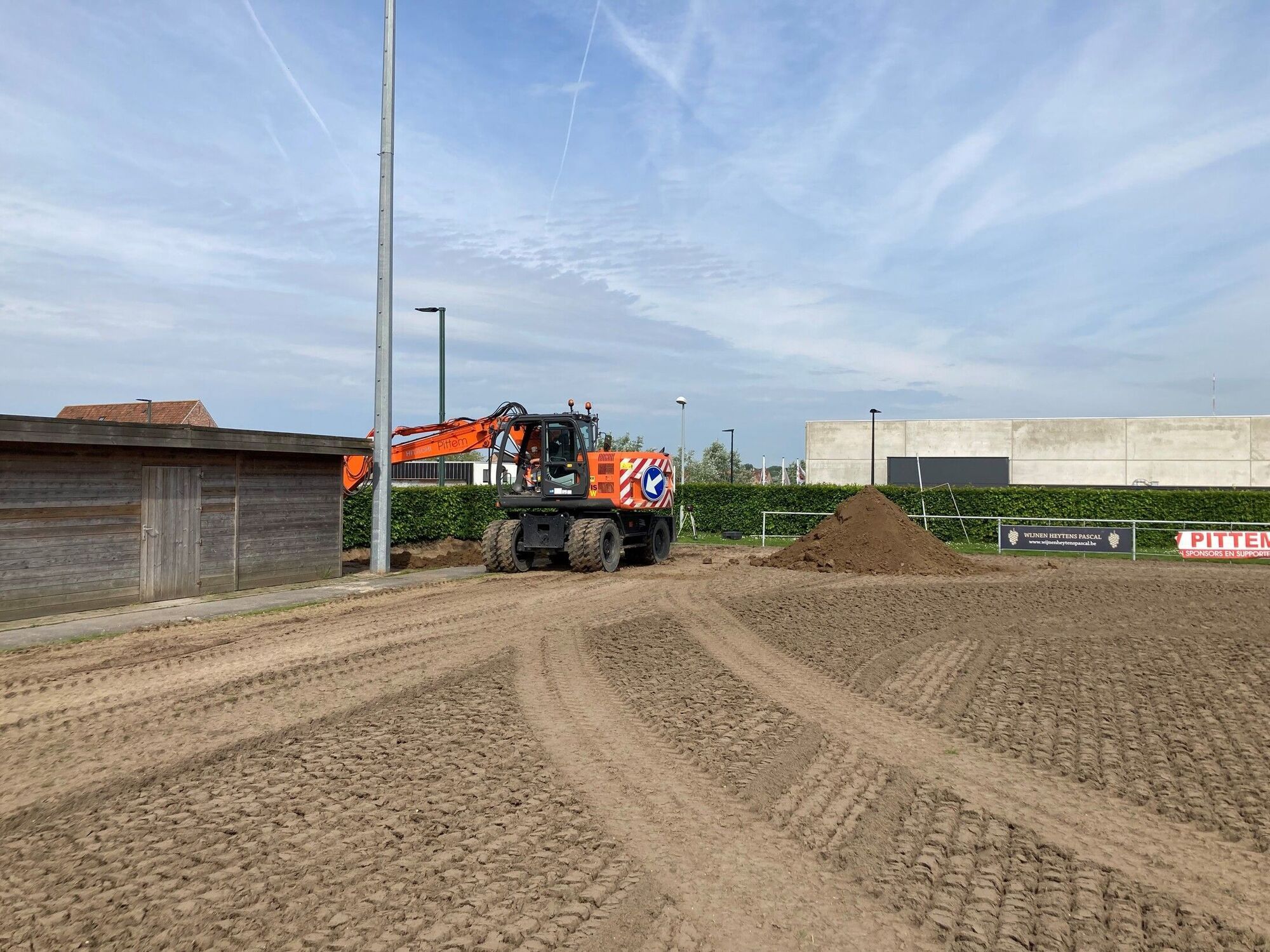

  • 13 mei 2024: start werken kunstgrasterrein en mobiele kleedkamers

Budget

4 136 000 euro initieel

915 000 euro na laatste meerjarenplanaanpassing (december 2023)

Voortgang aanleg kunstgrasveld en plaatsen mobiele kleedkamercontainers

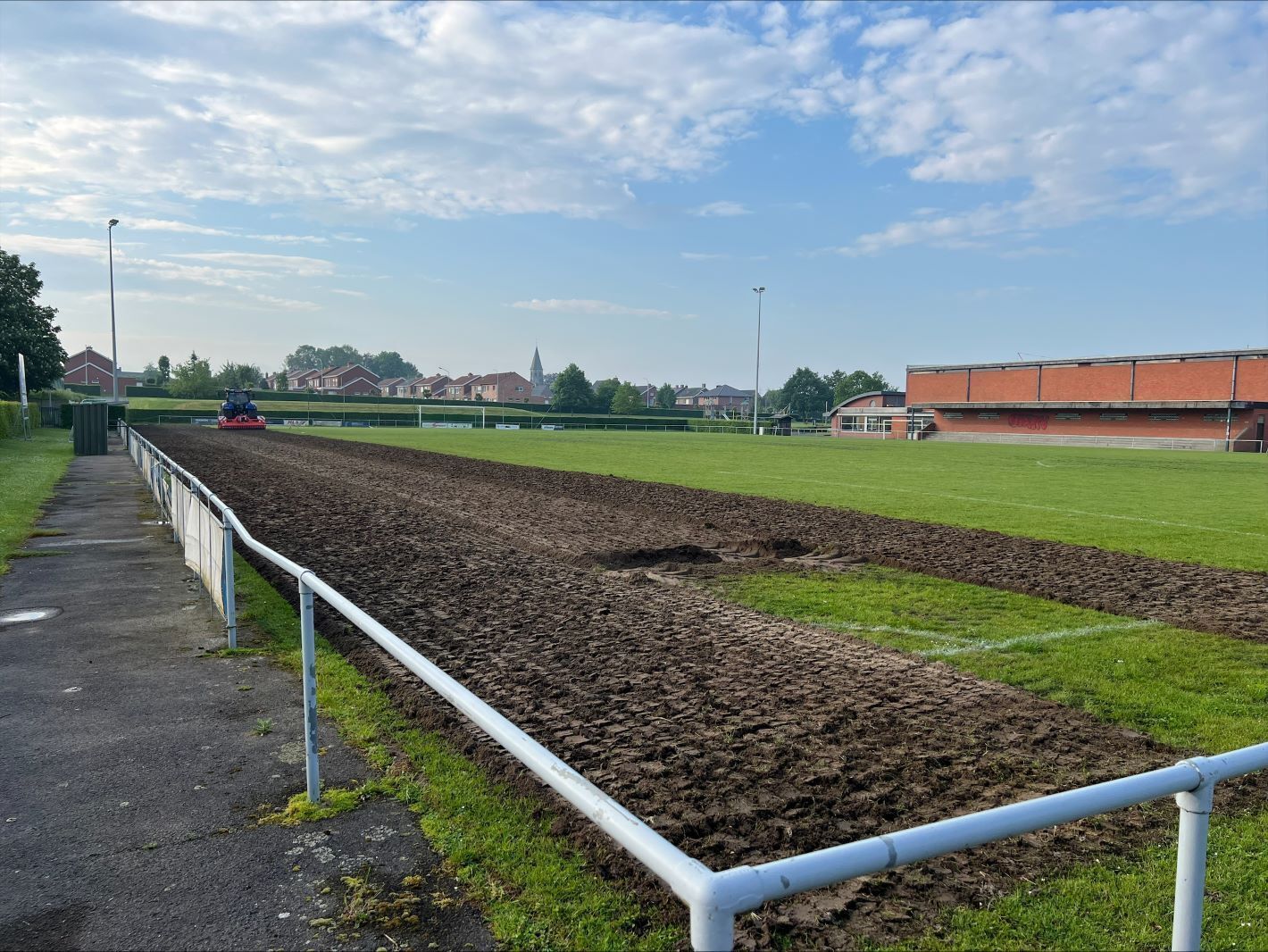

Update 14/05/2024:

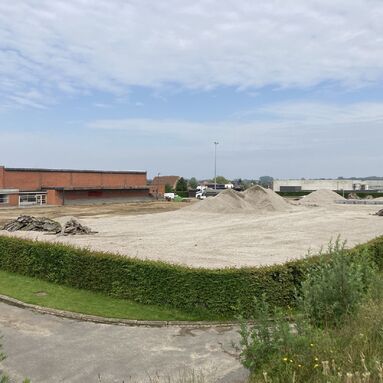

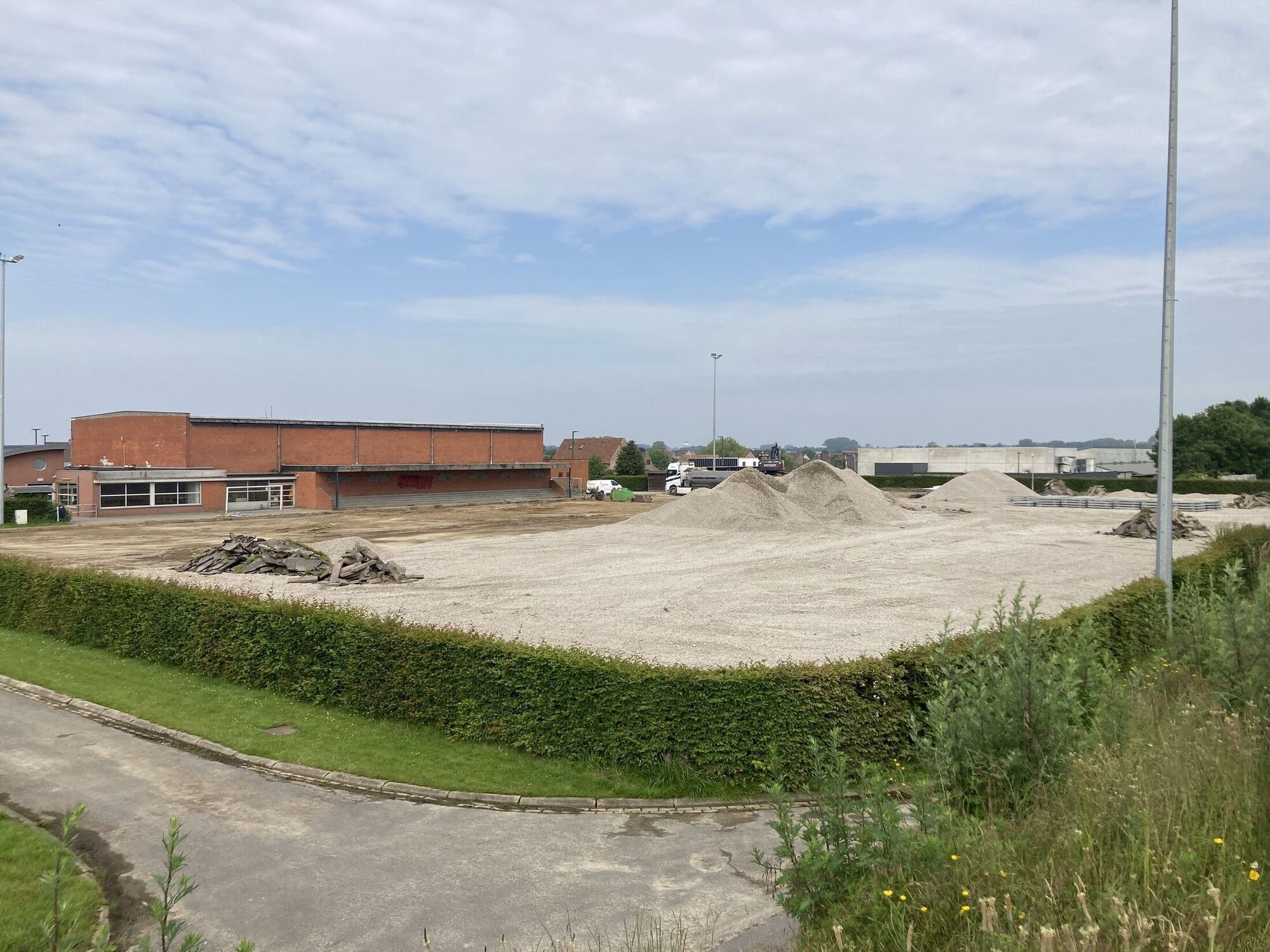

Kunstgrasveld
De grond werd gefreesd en wordt afgevoerd. Alles rondom het veld wordt uitgebroken en klaargemaakt om te vernieuwen.

Mobiele kleedkamercontainers
De nutsvoorzieningen worden klaargemaakt door onze wegendienst.

Update 05/06/2024:

Kunstgrasveld
De grond werd afgevoerd. Alles rondom het veld wordt uitgebroken en klaargemaakt om te vernieuwen. De drainage en de controleputten werden gestoken. Alle steenslag wordt verdeeld en dient als waterdoorlatende fundering.

Mobiele kleedkamercontainers
Eind mei werden de containers geplaatst, na aansluiting op de nutsvoorzieningen zijn ze klaar voor gebruik. Rondom de containers wordt dit proper afgewerkt

Update 25/06/2024:

Kunstgrasveld

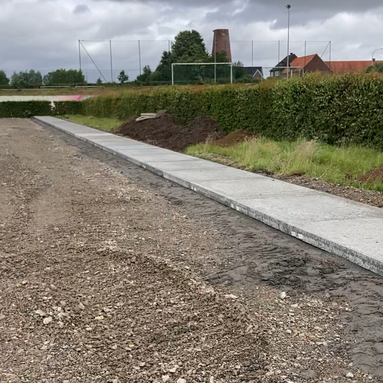

De fundering wordt afgewerkt. Rondom het veld komt een nieuw pad met grote betonplaten. Aan beide kanten worden er achter de doelen over de volledige breedte ballenvangers geplaatst. De omheining wordt afgewerkt.

Update 17/07/2024:

Kunstgrasveld
De laatste laag onder het gras werd genivelleerd. De laatste fase gaat in: het gras wordt afgewerkt, de dugouts en de doelen worden geplaatst en de belijning wordt afgewerkt.
